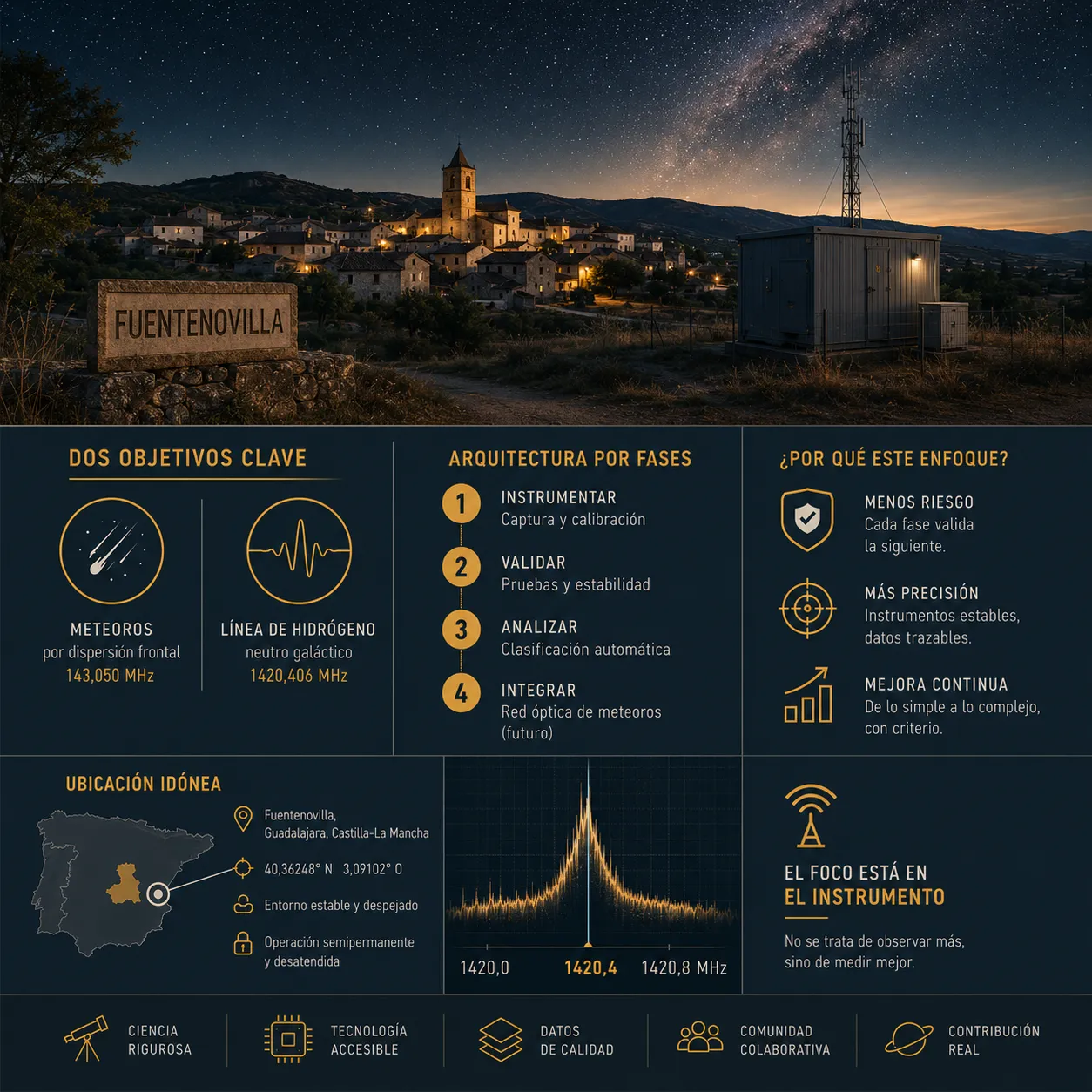

Fuentenovilla como estación científica amateur.
Una arquitectura gradual para meteoros por radio y línea de hidrógeno.
El proyecto de Fuentenovilla plantea una estación científica amateur orientada a dos objetivos instrumentales concretos. El primero es la detección de meteoros por dispersión frontal usando la señal del radar GRAVES en 143,050 MHz. El segundo es la detección de la línea de hidrógeno neutro galáctico en 1420,406 MHz mediante una parabólica offset de pequeño diámetro. A partir de esas dos líneas de trabajo se añade una tercera capa de análisis basada en clasificación automática de eventos y, de forma condicional, una posible integración futura con una red óptica de meteoros.
El interés del plan no está en la amplitud de objetivos tomada de forma aislada, sino en la manera en que están ordenados. El documento no propone desplegar toda la estación al mismo tiempo, propone una secuencia en la que cada fase debe validar primero su funcionamiento antes de permitir la siguiente. Ese enfoque reduce el riesgo de construir una instalación compleja con varios puntos de fallo no resueltos y sin criterio claro para interpretar los datos.
Fuentenovilla ofrece condiciones útiles para este planteamiento, se trata de un municipio de la comarca de La Alcarria, en el suroeste de la provincia de Guadalajara, dentro de Castilla La Mancha, situado aproximadamente en las coordenadas 40,36248 norte y 3,09102 oeste. Dispone de espacio, continuidad de uso y una localización válida para mantener una instrumentación semipermanente con operación desatendida. En ese contexto el problema principal ya no es observar el cielo, sino mantener una cadena de medida estable, trazable y verificable. El proyecto está bien orientado cuando desplaza el foco desde la idea general de observatorio hacia la noción más precisa de instrumento.

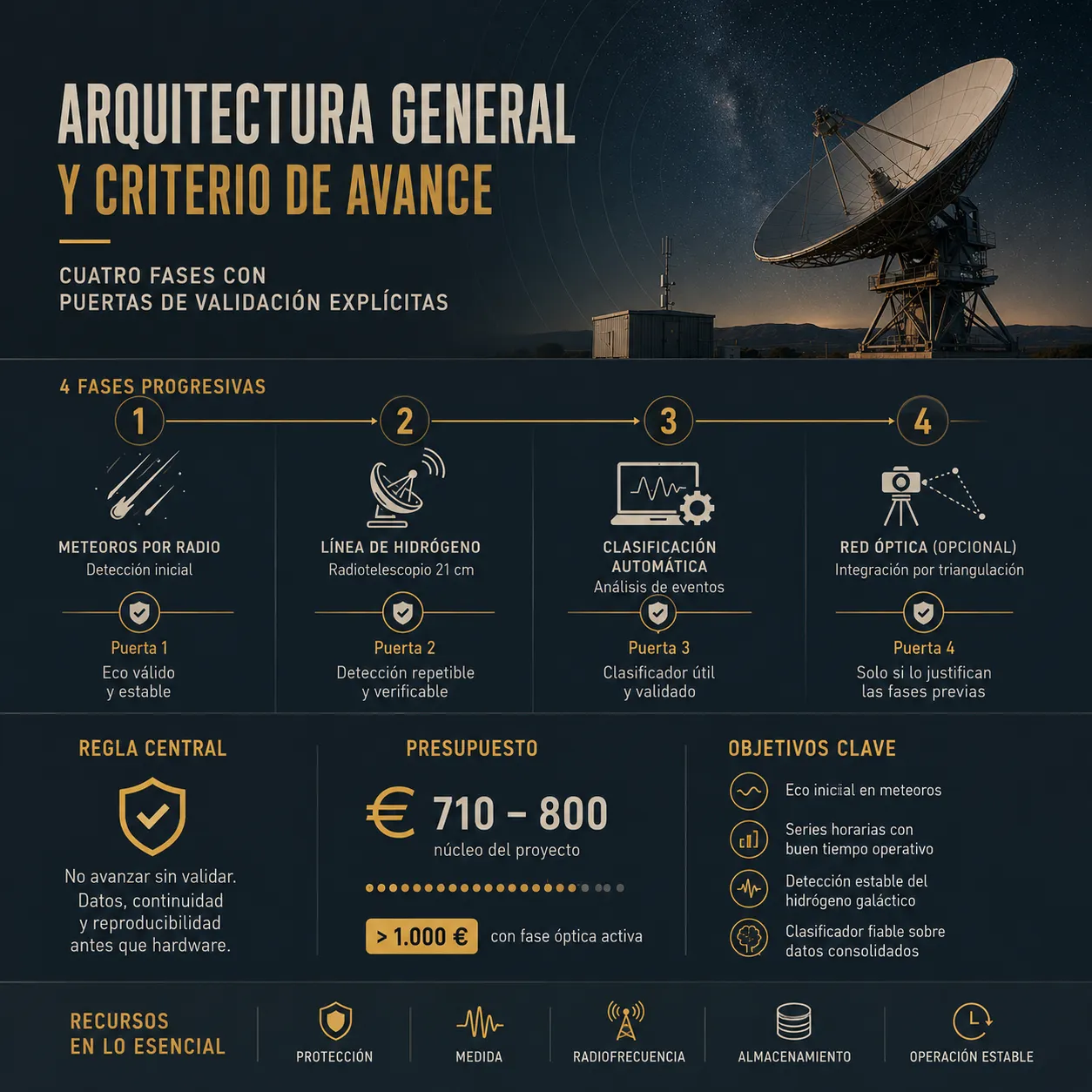

Arquitectura general y criterio de avance.
Cuatro fases con puertas de validación explícitas.
La estructura del plan se articula en cuatro fases encadenadas. La primera se dedica a la detección de meteoros por radio, la segunda incorpora el radiotelescopio para la línea de hidrógeno y la tercera añade clasificación automática sobre los eventos ya registrados, mientras que la cuarta solo se plantea si los resultados previos la justifican y permitiría integrar una cámara óptica dentro de una red de triangulación. La lógica de esta secuencia es clara, porque separa problemas instrumentales distintos, reparte la complejidad de forma progresiva y reduce el riesgo de que una fase más exigente oculte defectos todavía no resueltos en la anterior.
El documento define además una regla central que conviene mantener sin excepciones. Ninguna fase nueva debe abrirse mientras la anterior no haya demostrado una firma experimental reconocible y estable. En la práctica eso implica que el proyecto no avanza por disponibilidad de tiempo ni por incorporación de hardware, sino por producción de datos con continuidad, control de tiempo operativo y criterios mínimos de reproducibilidad. Para una estación amateur esa disciplina vale más que la simple ampliación del sistema.
Dato TecnoTimes. El núcleo del proyecto se sitúa aproximadamente entre 710 y 800 euros y puede superar los 1.000 euros si se activa la fase óptica. La distribución del presupuesto es coherente con el diseño, se concentra en protección, medida, cadena de radiofrecuencia, almacenamiento y operación estable.
También es acertado que el documento degrade ciertas expectativas iniciales, no presenta la estación como una plataforma abierta a cualquier objetivo astronómico, sino como una cadena de entregables concretos. Un primer eco válido en meteoros, una serie de conteos horarios con buen tiempo operativo, una detección repetible del hidrógeno galáctico y un clasificador útil sobre un conjunto de datos ya consolidado. Esa delimitación reduce ambigüedad y mejora la calidad del proyecto.

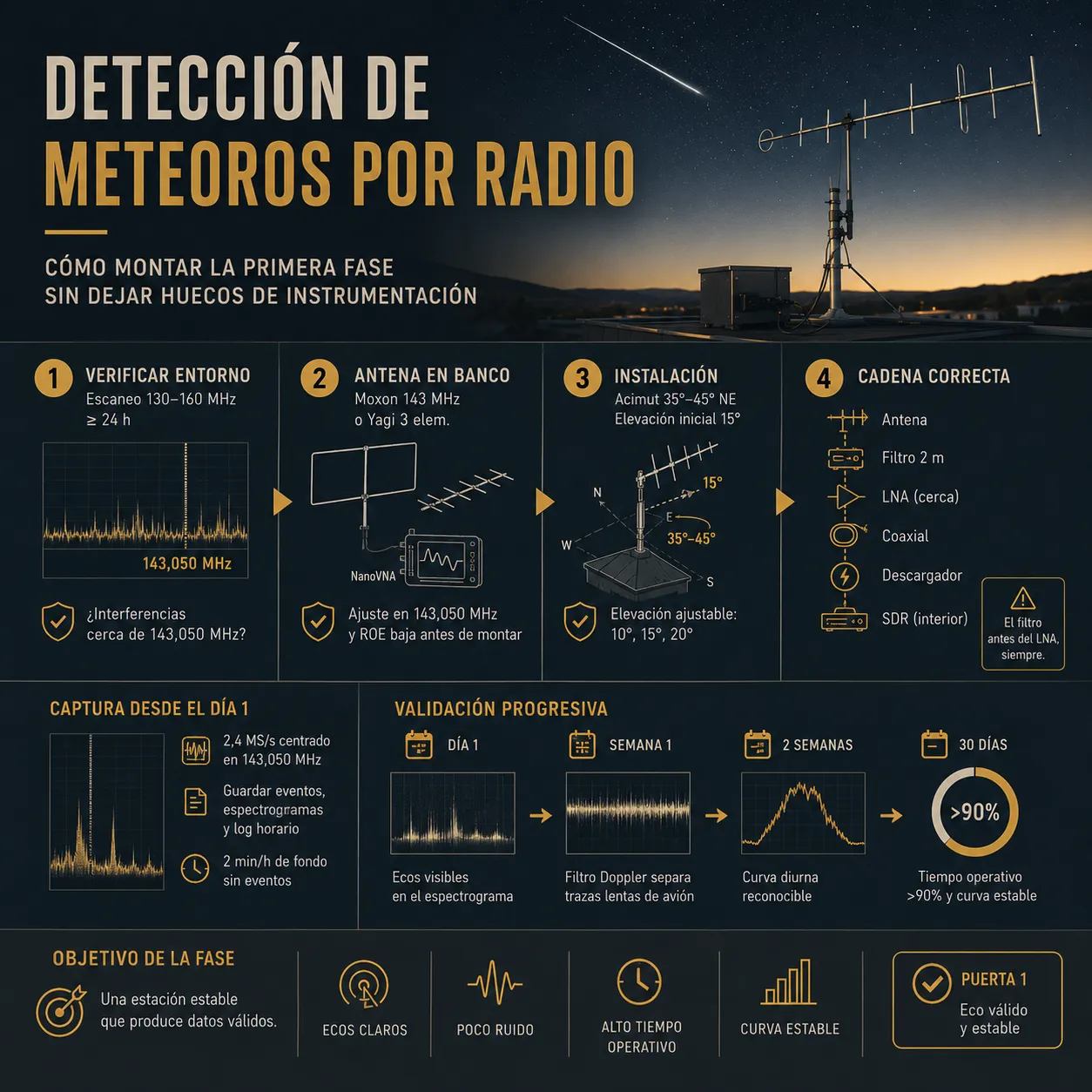

Detección de meteoros por radio.
Cómo montar la primera fase sin dejar huecos de instrumentación.
La primera fase debe montarse en un orden material muy concreto. Antes de fijar la antena definitiva conviene hacer una verificación básica del entorno de radio con un receptor sencillo y una antena provisional, registrando durante al menos veinticuatro horas el tramo comprendido entre 130 y 160 MHz para comprobar si existen portadoras fuertes cerca de 143,050 MHz. Esa comprobación inicial permite saber si el emplazamiento es usable con un filtro de banda de 2 metros estándar o si será necesario endurecer la cadena frente a interferencias.
Una vez validado el entorno, la antena de meteoros debe construirse y ajustarse fuera del mástil. La opción más razonable para esta fase es una Moxon de 143 MHz o, si se prefiere algo más de ganancia, una Yagi corta de tres elementos. El ajuste debe hacerse con el NanoVNA antes del montaje exterior, buscando una respuesta centrada en 143,050 MHz con una relación de ondas estacionarias suficientemente baja y documentando el resultado con capturas y medidas. Si la antena no queda cerrada en banco, no tiene sentido subirla todavía al tejado ni seguir con la cadena.
Con la antena ya validada, el siguiente paso es fijarla en el mástil con un acimut comprendido entre 35 y 45 grados hacia el noreste y una elevación inicial de 15 grados. La instalación debe permitir modificar esa elevación sin desmontar todo el conjunto, porque después será necesario comparar 10, 15 y 20 grados durante varios días. El orden de conexión tampoco debería alterarse. Antena, filtro de banda de 2 metros, amplificador de bajo ruido situado lo más cerca posible de la antena, tramo de coaxial, descargador en el punto de entrada y receptor de radio definida por software en el interior. Si el filtro se coloca después del amplificador, la fase arranca con un problema ya incorporado.
La captura debe configurarse desde el primer día a 2,4 millones de muestras por segundo, centrada en 143,050 MHz, con reducción posterior en software hasta la tasa de trabajo elegida para el análisis. El detector tiene que guardar recortes de evento, espectrogramas y un registro horario donde figure cuántos minutos ha estado realmente activo el servicio. Además conviene reservar en cada hora dos minutos de grabación de fondo sin eventos, porque esa referencia sirve para detectar deriva del ruido, nuevas interferencias y cambios de comportamiento de la estación que un conteo bruto no mostraría.
La validación de esta fase no debería dejarse para el final del mes. Durante la primera tarde de funcionamiento debe comprobarse visualmente la presencia de ecos en el espectrograma. Durante la primera semana conviene verificar que el filtro Doppler separa de forma razonable las trazas lentas de avión. Al completar dos semanas tendría que aparecer ya una curva diurna reconocible y, si eso no ocurre, lo correcto es detenerse y revisar geometría, ganancia, saturación o integridad de captura antes de seguir acumulando datos. Solo después de treinta días con más del 90 por ciento de tiempo operativo y una curva estable tendría sentido considerar cerrada la fase.

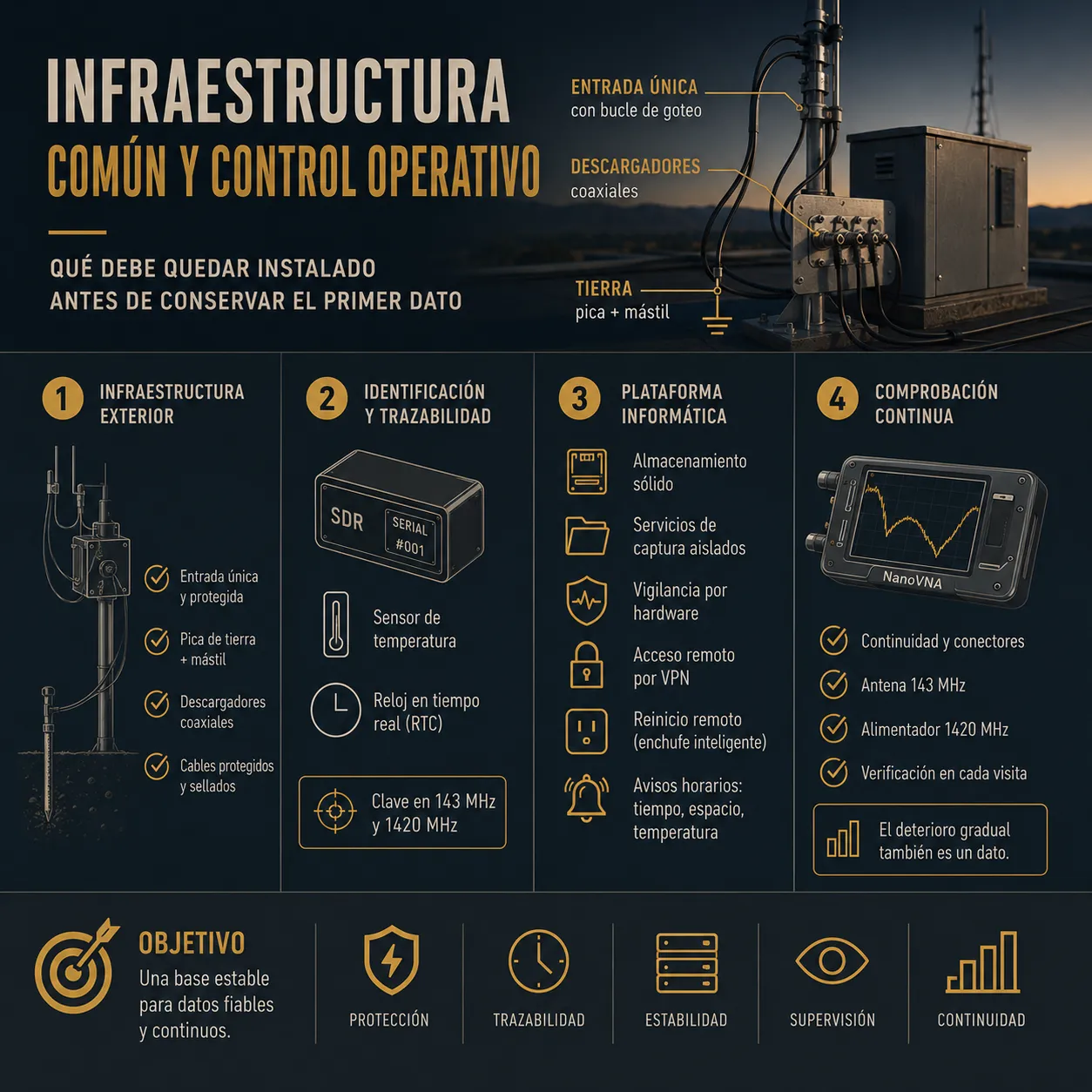

Infraestructura común y control operativo.
Qué debe quedar instalado antes de conservar el primer dato.
La infraestructura común debe montarse antes de abrir cualquiera de las fases instrumentales. El primer trabajo es físico y exterior, hay que definir el punto de entrada único de los coaxiales, clavar una pica de tierra junto al mástil, unirla al propio mástil con cable de sección suficiente, y fijar en la entrada una pequeña barra metálica donde queden montados los descargadores coaxiales de cada línea. Los cables deben entrar con bucle de goteo y quedar protegidos frente a tensión mecánica y humedad, esta parte no aporta datos, pero decide si el resto del sistema podrá seguir operando sin degradarse con rapidez.
El segundo trabajo es de identificación y trazabilidad, cada receptor de radio definida por software debe grabarse con un número de serie propio para evitar que el sistema operativo los intercambie tras un reinicio. Junto a ellos conviene instalar un sensor de temperatura y dejar activo el reloj de tiempo real con batería en la Raspberry Pi. En un proyecto que va a mezclar 143 MHz y 1420 MHz, la deriva térmica del oscilador no es un detalle menor y, si no se registra desde el principio, después ya no puede reconstruirse.
La parte informática también debe quedar cerrada antes de abrir la observación regular. La Raspberry Pi tiene que arrancar con el almacenamiento sólido ya configurado, los servicios de captura separados por unidades propias, vigilancia por hardware activa y acceso remoto mediante red privada virtual. El objetivo no es sofisticar la instalación, sino evitar que un fallo de software o un reinicio mal resuelto obligue a perder varios días de datos. En ese mismo punto conviene integrar un enchufe inteligente para reinicio remoto y un sistema de aviso horario que informe de tiempo operativo, espacio libre y temperatura.
El NanoVNA debe entrar aquí como herramienta de comprobación recurrente. Antes de poner en marcha la estación conviene medir continuidad, conectores, cables, resonancia de la antena de 143 MHz y, más adelante, respuesta del alimentador de 1420 MHz. No basta una única medida inicial. Si la estación se mantiene en exterior, la comprobación de conectores, retornos y sellado debería formar parte de cada visita de mantenimiento. En una instalación semipermanente el deterioro gradual también es un dato, aunque no venga del cielo.

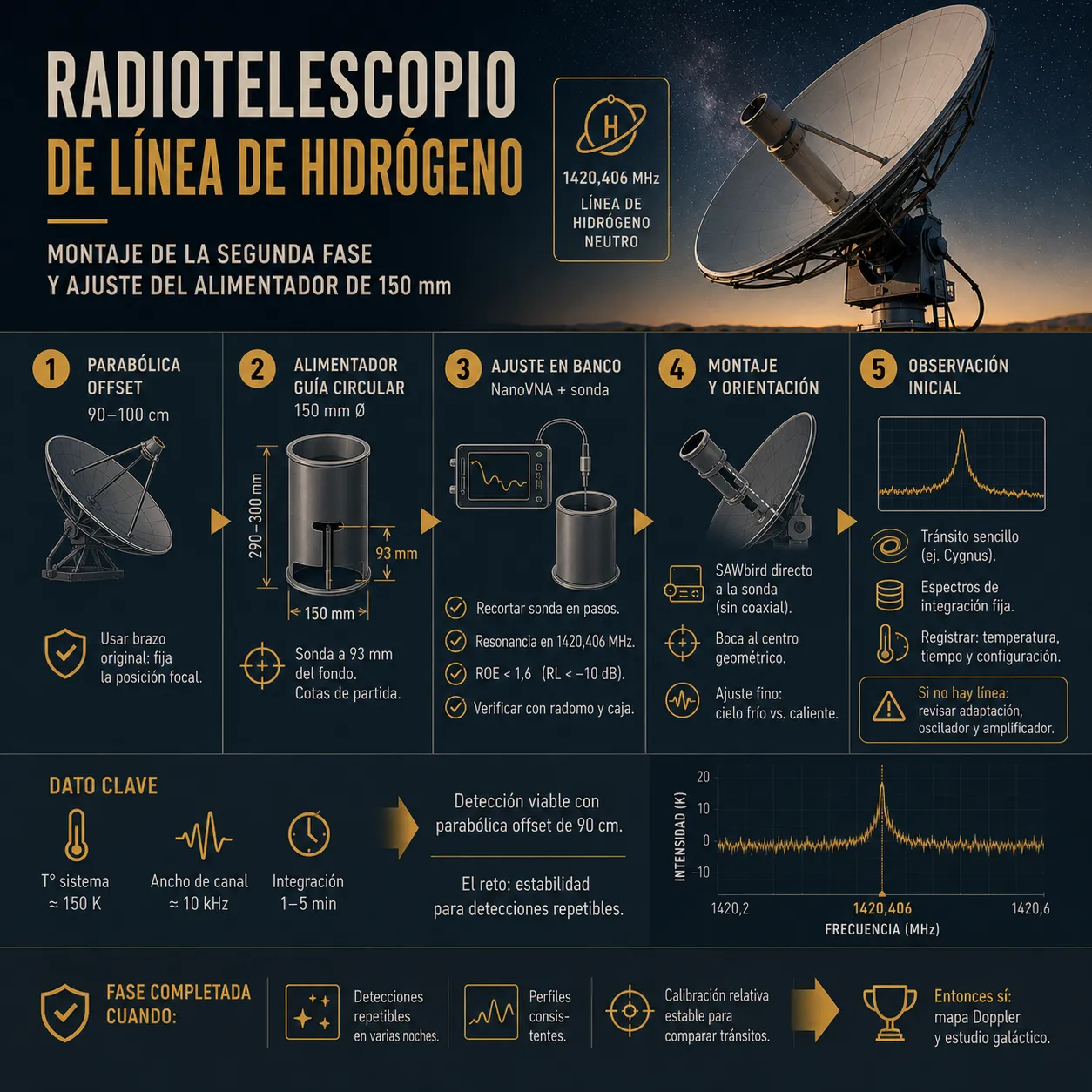

Radiotelescopio de línea de hidrógeno.
Montaje de la segunda fase y ajuste del alimentador de 150 milímetros.
La segunda fase solo debería iniciarse cuando la estación de meteoros ya funcione con estabilidad. El primer paso aquí es conseguir una parabólica offset de 90 a 100 centímetros y conservar su brazo original, porque esa geometría ya fija la posición focal de trabajo. Sobre ese brazo debe montarse un alimentador de guía circular de 150 milímetros de diámetro interior y unos 290 o 300 milímetros de longitud, con la sonda situada a unos 93 milímetros del fondo. Es importante respetar esas cotas como punto de partida, porque el error de la versión anterior nacía precisamente de una guía demasiado estrecha para la frecuencia de trabajo.
El alimentador debe construirse por completo en banco antes de llevarlo a la parabólica. Primero se corta la guía, se fija un fondo metálico con buen contacto eléctrico perimetral y se monta el conector de panel en la posición prevista para la sonda, después se suelda una sonda algo más larga de lo necesario, se calibra el NanoVNA en el cable de medida y se recorta esa sonda en pasos pequeños hasta llevar la resonancia a 1420,406 MHz con una pérdida de retorno mejor que 10 decibelios negativos. Esa verificación debe repetirse con el radomo ya montado y con la caja próxima al conjunto para asegurarse de que la frecuencia no se desplaza de forma relevante.
Una vez validado el alimentador, el SAWbird debe fijarse directamente a la salida de la sonda o mediante un adaptador muy corto, evitando cualquier tramo de coaxial apreciable antes del amplificador. Después ya puede montarse el conjunto en el brazo de la parabólica y orientarse la boca del alimentador hacia el centro geométrico del reflector, respetando la posición focal del soporte original. El ajuste fino no se hace por apariencia visual, sino maximizando la diferencia entre una referencia fría y una referencia caliente, para ello conviene medir primero una zona de cielo alejada del plano galáctico y después una referencia térmica cercana al suelo, comparando la respuesta del sistema.
Con el montaje cerrado, la observación inicial debería centrarse en un tránsito sencillo del plano galáctico, por ejemplo en la región de Cygnus cuando la geometría estacional lo permita. La cadena debe registrar espectros integrados de duración fija y guardar al mismo tiempo temperatura, tiempo operativo y configuración usada. Si en una primera noche no aparece una línea reconocible, lo correcto es volver atrás y revisar adaptación del alimentador, continuidad, estabilidad del oscilador y respuesta del amplificador antes de modificar la estrategia de observación. En esta fase los errores de montaje pesan más que la sensibilidad teórica.
Dato TecnoTimes. Con una temperatura de sistema del orden de 150 kelvin, un ancho de canal efectivo de 10 kilohercios y tiempos de integración de uno a cinco minutos, la detección del hidrógeno galáctico es viable con una parabólica offset de 90 centímetros. El problema principal no es extraer una señal del ruido, sino mantener estabilidad suficiente para que esa detección sea repetible y comparable.
La fase puede considerarse completada cuando la estación obtenga detecciones repetibles en varias noches, con perfiles consistentes y una calibración relativa lo bastante estable como para comparar tránsitos. Solo entonces tendría sentido abrir un trabajo más ambicioso sobre mapa Doppler por longitudes galácticas, o intentar una reconstrucción básica ligada a la rotación de la galaxia. Empezar por ahí sería invertir el orden correcto del sistema.

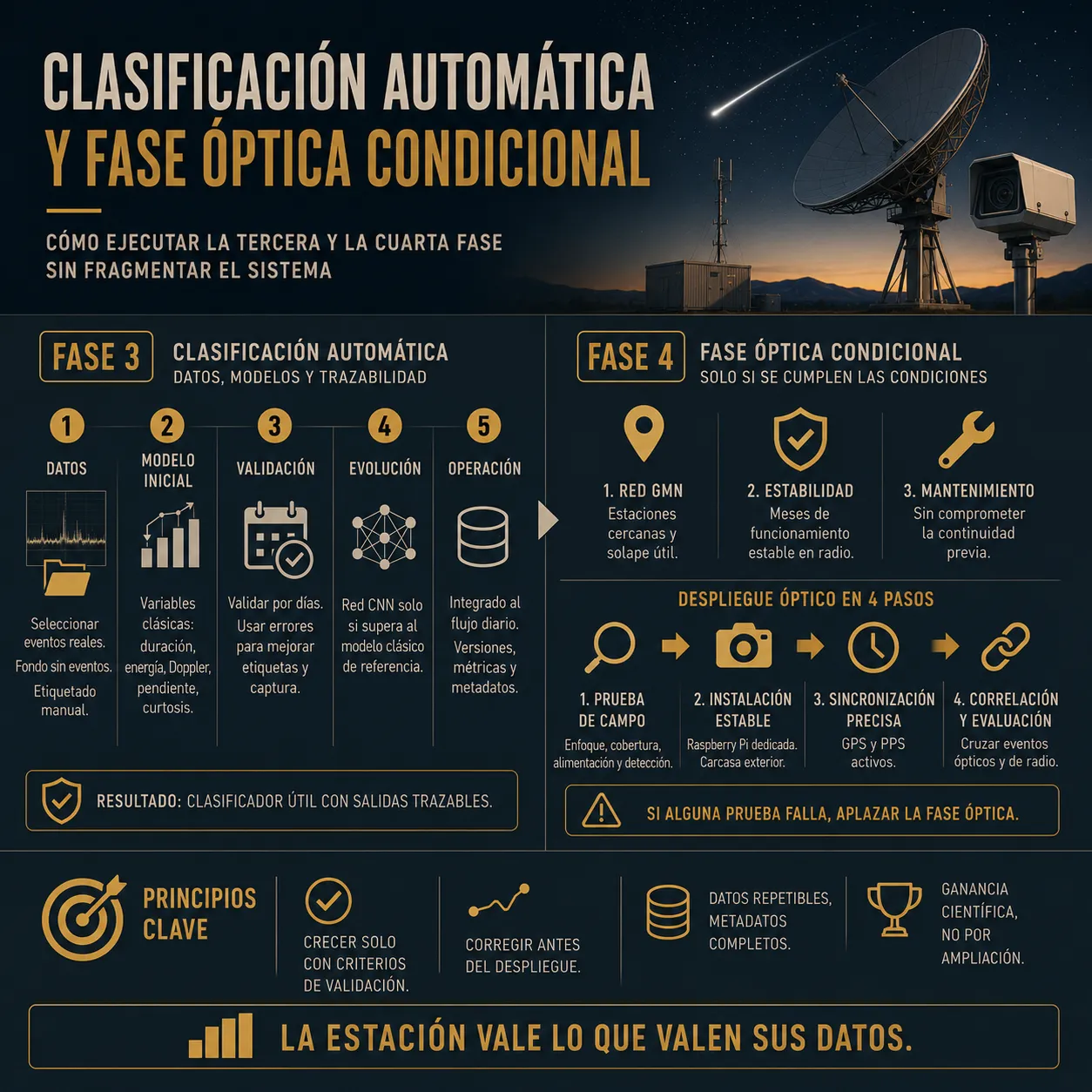

Clasificación automática y fase óptica condicional.
Cómo ejecutar la tercera y la cuarta fase sin convertir el sistema en una suma de tareas inconexas.
La tercera fase debe arrancar con una tarea menos vistosa y más importante que el entrenamiento del modelo. Hay que consolidar el conjunto de datos, para ello conviene seleccionar eventos reales de la fase de meteoros, ordenar espectrogramas y recortes de señal, separar los minutos de fondo sin eventos y construir una herramienta de etiquetado simple que permita revisar manualmente varios miles de registros. Las clases deberían mantenerse estables desde el principio, y la categoría incierta no debería eliminarse, porque fuerza menos el dato y mejora el valor posterior del conjunto etiquetado.
Solo después de tener un volumen razonable de ejemplos revisados merece la pena construir el primer clasificador. Ese primer modelo debería ser clásico y basarse en variables medibles como duración, energía, anchura Doppler, pendiente de traza o curtosis espectral. El procedimiento correcto consiste en entrenarlo, validarlo por días completos y usar sus errores para revisar etiquetas dudosas y defectos de captura. Si más adelante una red convolucional sobre espectrogramas mejora de forma medible ese nivel de referencia, entonces podrá integrarse en la estación, si no lo supera, no debería desplegarse solo por complejidad añadida.
La parte operativa de esta fase termina cuando el clasificador ya puede incorporarse al flujo de trabajo diario y produce salidas útiles sobre datos nuevos. Eso implica guardar la versión exacta del modelo, conservar métricas por clase y exportar resultados con metadatos suficientes para saber qué configuración instrumental los generó. En ese punto, el conjunto de datos, las etiquetas y las salidas del modelo ya pueden compararse de forma trazable dentro de una misma cadena de análisis.
La cuarta fase debe mantenerse condicionada y su montaje no tendría que comenzar hasta comprobar tres cosas. Primero, que existen estaciones cercanas dentro de Global Meteor Network con solape geométrico útil. Segundo, que la estación de radio ya sostiene meses de funcionamiento con estabilidad aceptable. Tercero, que el mantenimiento adicional no compromete la continuidad de las fases previas. Si esas condiciones se cumplen, el despliegue óptico puede hacerse con una Raspberry Pi dedicada, cámara adecuada para baja iluminación, carcasa exterior estable y, en ese momento, sincronización temporal más estricta con GPS y pulsos por segundo.
El montaje de la cámara debe empezar por una prueba corta de campo, nunca por la instalación definitiva. Conviene verificar primero enfoque, cobertura del cielo, estabilidad de alimentación y calidad de detección durante varias noches antes de fijar la carcasa de manera permanente. Después habría que comprobar que los eventos producidos por la cámara pueden correlacionarse con la parte de radio, y que la nueva carga de mantenimiento no degrada el tiempo operativo del sistema principal. Si la respuesta a alguna de esas comprobaciones es negativa, la fase óptica debería aplazarse sin más.
En esa lógica, la estación solo debería ampliar su arquitectura cuando ya sea capaz de producir series temporales y espectros repetibles con suficiente estabilidad. El clasificador automático, por su parte, solo tendría utilidad real si se apoya en etiquetas consistentes, validación rigurosa y metadatos instrumentales completos, mientras que la fase óptica tendría que justificarse por la ganancia científica que aporte y no por la mera ampliación del sistema.
En conjunto, el proyecto gana consistencia cuando se lee como una estación gradual y limitada por criterios de validación. Lo relevante no es que reúna varios objetivos, sino que corrige antes del despliegue algunos errores de diseño que habrían comprometido la utilidad del sistema, y que fija umbrales de paso razonables para cada fase. Eso le da una base técnica más firme y permite pensar en datos con valor analítico sostenido.
